Riviviamo l’ultimo anno di EAUT. Il 2024 è stato un anno di investimenti, interventi e buoni risultati raggiunti per migliorare l’efficienza delle opere esistenti, continuare a realizzare le opere previste da progetti già finanziati per il completamento delle adduzioni primarie e secondarie dalle dighe di Montedoglio, del Calcione e di Casanuova, e condurre le nuove progettazioni con l’obiettivo di favorire l’uso plurimo delle acque tra la Toscana e l’Umbria. Riviviamolo attraverso una sintesi delle news pubblicate sul nostro sito.


GENNAIO

Ristrutturazione dell’impianto irriguo nella valle del Foenna dalla diga del Calcione.

Prosegue l’intervento tra Lucignano e Sinalunga per il completo rifacimento della condotta adduttrice e della rete di distribuzione primaria fino ai gruppi di consegna comiziali da cui partiranno le reti di distribuzione secondaria. Il progetto ha richiesto un investimento pari a 13.199.867,16 € e permetterà di porre le acque derivate dall’invaso al servizio dell’irrigazione di circa 1.500 ettari di territori tra i due Comuni della Valdichiana.

01 EAUT bilancio2024Diga del Calcione sul torrente Foenna.



Avviati i lavori per l’interconnessione idraulica tra Montedoglio e Calcione.

Ha preso il via un importante intervento per la realizzazione di un tratto di condotta in acciaio di circa 8 km che collegherà la vasca n.23 in località Pozzo della Chiana appartenente alle opere di adduzione della diga di Montedoglio al nodo di sezionamento “E” in località Tortino di Siena con il quale viene intercettato l’impianto irriguo nella valle del Foenna. La realizzazione comporta un investimento complessivo pari a 10.585.661,03 € e consentirà di rendere mutuabile l’utilizzo delle risorse dei due invasi.



FEBBRAIO

Intervento di ripristino della viabilità circumlacuale della diga di Casanuova.

Avviato il percorso per il ripristino della viabilità circumlacuale della diga di Casanuova sul fiume Chiascio in località Vaccaria, nel comune di Gubbio. Gli interventi sono finalizzati alla messa in sicurezza di alcune parti del tracciato della viabilità esistente tra Colle Belvedere e Case Vaccaria poste a quote inferiori rispetto alle quote di invaso della stessa diga, per portare il piano stradale sopra al livello di sicurezza di 310 m.s.l.m.



MARZO

Ampliamento dei sistemi di telecomando e telecontrollo del “Sistema Occidentale” di Montedoglio.

Tecnologie all’avanguardia per la riduzione delle perdite idriche e per una gestione sempre più sostenibile della risorsa idrica: la Regione Toscana ha deliberato un finanziamento di 1.450.000 € per il completamento e l’ampliamento di opere di telecomando e telecontrollo lungo il “Sistema Occidentale” che, dalla diga di Montedoglio, è sviluppato per circa 115 km verso la Valdichiana per migliorare una gestione centralizzata.



Nuova campagna di indagine sulla diga di Montedoglio.

Effettuati gli ultimi monitoraggi e le ultime misurazioni per arrivare al collaudo tecnico-funzionale dell’invaso in seguito all’accertamento delle condizioni di sicurezza per il raggiungimento della quota di massima regolazione di 393,60 m.s.l.m. Questa fase di indagine è propedeutica al proseguo del programma di invaso sperimentale già approvato, procedendo così fino alla quota di massima regolazione.



APRILE

Modalità di erogazione della risorsa idrica del Foenna per l’estate 2024.

Pubblicate le modalità di erogazione della risorsa idrica a uso irriguo del sistema acquedottistico del Foenna per la stagione estiva. Le riserve idriche disponibili nell’invaso del Calcione saranno rese fruibili e somministrate con modalità compatibili con lo stato dell’impianto e con la sua reale attuale efficienza che sono correlate anche alle esigenze tecniche sottese agli interventi di ristrutturazione ed efficientamento in corso.



MAGGIO

Avviati i lavori per il “III lotto” dell’adduzione dalla diga di Casanuova.

La realizzazione delle opere di adduzione primaria dalla diga di Casanuova verso la Valle Umbra hanno preso il via. Gli interventi, divisi in tre lotti, sono effettuati in parallelo ai cicli di invasi sperimentali e di correlati svasi attualmente in corso: tra le opere in corso di esecuzione rientra il “III lotto – I stralcio – I sub stralcio” per il prolungamento delle opere di adduzione primaria dal serbatoio sul fiume Chiascio che, dal Comune di Foligno, si estende all’interno nel Comune di Montefalco.



Procedono gli interventi per il completamento dell’anello idraulico in Valdichiana.

Passi in avanti per i lavori per il completamento dell’anello di adduzione idraulica che, dalla diga di Montedoglio, è finalizzata all’approvvigionamento della risorsa idrica per la Valdichiana. Il II substralcio del III stralcio del “Progetto Attuativo Montedoglio” prevede la realizzazione di tre linee di tubazione distinte che sono localizzate rispettivamente nei Comuni di Castiglion Fiorentino e Cortona, Montepulciano e Cortona, e Castiglion del Lago, per un importo complessivo di 11.672.646,94 €.



02 EAUT bilancio2024

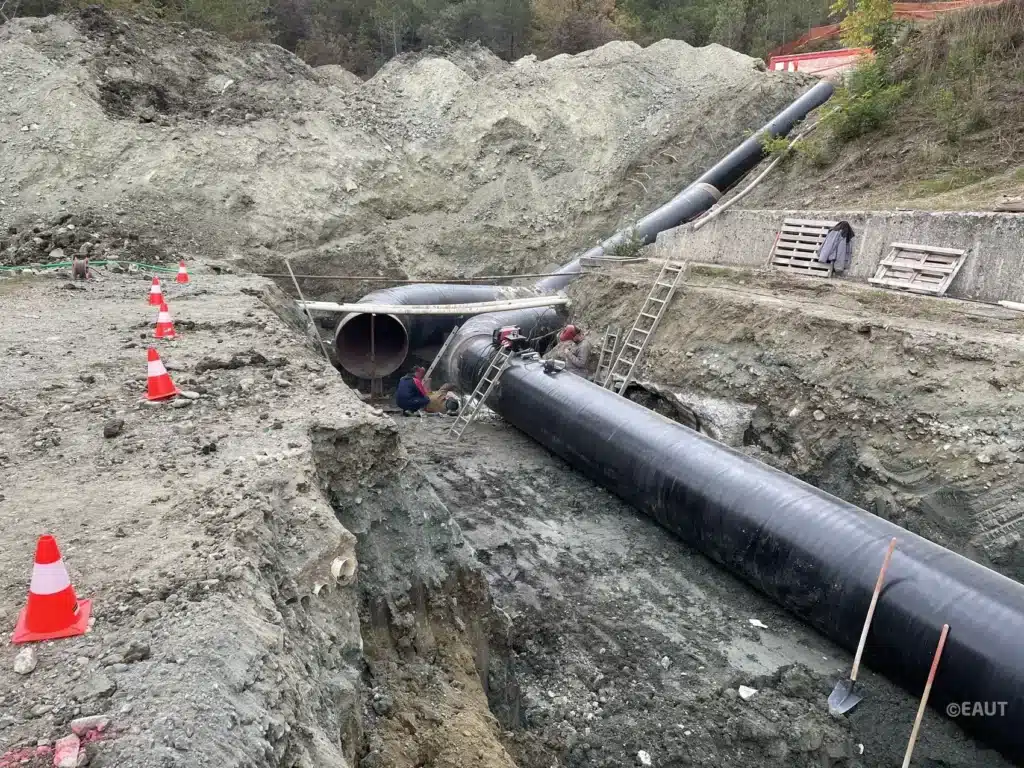

Attività di cantiere.



In trasferta a Monaco di Baviera per l’IFAT.

EAUT ha partecipato all’IFAT, la fiera biennale leader a livello internazionale per le tecnologie correlate alle problematiche di gestione inerenti alle acque che sono declinate in un’ottica di soluzioni compatibili con l’ambiente. L’evento ha orientato attenzione proprio alle tecniche informatiche relative all’automazione della produzione, misura, telecontrollo e telecomando, permettendo di verificare le potenzialità del mercato e di valutare così le possibilità di un costante miglioramento delle reti.



GIUGNO

Collaudate le tubazioni per l’interconnessione delle dighe di Montedoglio e Calcione.

Esito positivo dal collaudo delle tubazioni in acciaio per l’interconnessione idraulica degli impianti in Valdichiana sottesi alle dighe di Montedoglio e Calcione. Le verifiche e i controlli sono stati effettuati dai tecnici di EAUT nello stabilimento della ditta fornitrice a Lorca, in Spagna, dove è stata accertata la qualità dei materiali per la realizzazione delle opere, attestando così la conformità ai requisiti richiesti dall’appalto e alle norme vigenti.



03 EAUT bilancio2024

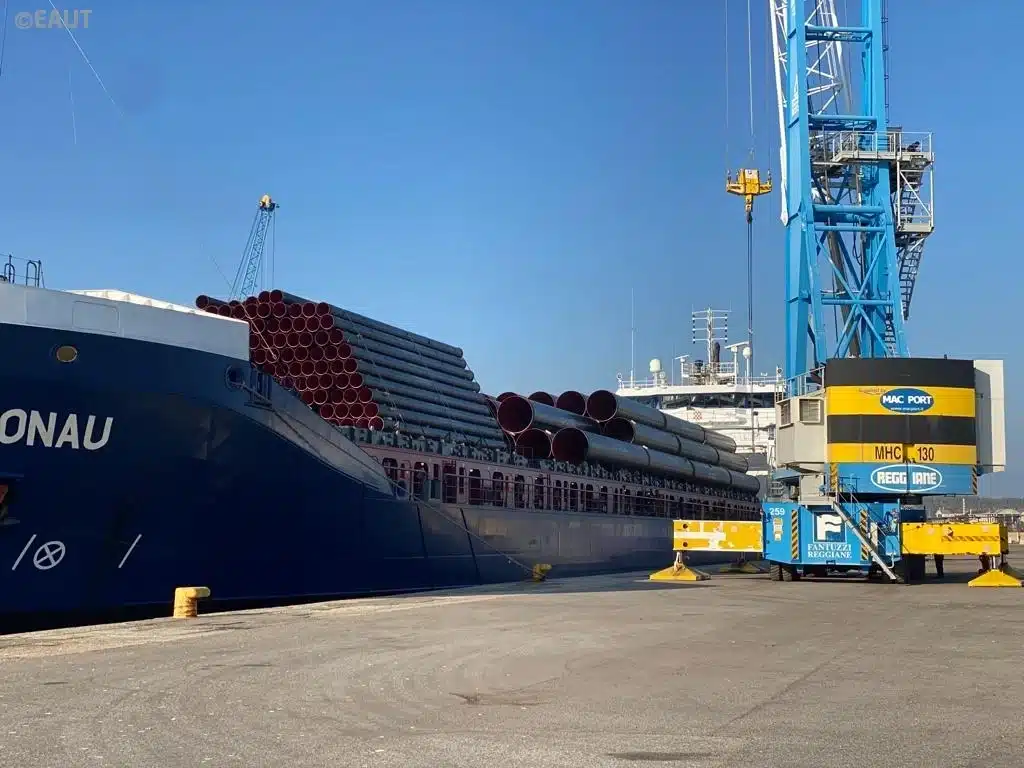

Fornitura tubazione in acciaio consegnata via nave e proveniente dalla Spagna.



In rete il nuovo portale di EAUT

Trasparenza, informazione e intuitività nella navigazione sono i tre punti fermi che hanno guidato progettazione e realizzazione del nuovo sito. Immagini, video, numeri, grafiche e testi permettono di raccontare EAUT tra la storia, i servizi e le attività in costante evoluzione per l’esercizio, la manutenzione e l’ottimizzazione delle opere pubbliche volte a garantire un bene primario come l’acqua.



LUGLIO

Monitoraggio, controllo e gestione delle reti durante la stagione irrigua

Un’intensa attività di controllo, gestione e monitoraggio ha scandito la stagione irrigua in programma dal 15 maggio al 15 settembre. Il periodo estivo è caratterizzato da un incremento dell’utilizzo della risorsa che comporta un conseguente intensificarsi dei processi di controllo delle reti (realizzati costantemente per tutto l’anno) tra tante diverse attività per garantire l’ottimale gestione delle forniture per plurimi usi e la continuità del servizio senza generare disservizi, perdite e scompensi.



“Crisi idrica” e “disparità delle tariffe”: EAUT fa chiarezza.

Una riunione convocata dall’Assessore all’Agricoltura della Regione Umbria, Roberto Morroni, alla presenza degli uffici competenti della stessa Regione Umbria, delle associazioni di categoria e dell’agenzia regionale Umbra affidataria del servizio di distribuzione (AFOR) ha permesso di smentire il tema relativo alla supposta “crisi idrica” a fronte di oltre 1,5 milioni di metri cubi erogati solo nei primi quindici giorni di luglio nel territori dell’Alto Tevere e di ribadire come siano esattamente le stesse le tariffe erogate all’ingrosso da EAUT per l’uso irriguo nei territori delle Regioni Umbria e Toscana. Tali tariffe, è stato poi precisato, sono stimate sulla base dello spacchettamento contabile eseguito ai sensi delle vigenti Deliberazioni dell’Agenzia nazionale ARERA armonizzando il settore dell’idropotabile con quello irriguo, secondo i criteri stabilito dal regolamento di contabilità approvato dalle Regioni vigilanti.



AGOSTO

Sopralluogo sui cantieri dell’adduzione dalla diga di Casanuova sul fiume Chiascio.

La Regione Umbria in visita ai cantieri dell’adduzione dalla diga di Casanuova sul Chiascio verso la Valle Umbra. La presidente della Regione Donatella Tesei, insieme al vicepresidente e assessore all’agricoltura Roberto Morroni, ha partecipato a un sopralluogo organizzato dal Consorzio della Bonificazione Umbra per verificare in loco lo stato di avanzamento dei lavori delle opere che garantiranno l’approvvigionamento irriguo della Valle Umbra per un totale che supera i 10.000 ettari con benefici per lo sviluppo e il sostegno alle attività agricole.



04 EAUT bilancio2024
Presidente Tesei, Assessore Morroni e il Presidente di EAUT durante la visita alla vasca n°22, in loc. Campo letame, Montefalco, (PG). (Ufficio stampa Assessore Agricoltura RU).



SETTEMBRE

L’acqua da Montedoglio al torrente Esse: il servizio di EAUT ha dato “frutto”.

Quasi un milione di metri cubi d’acqua sono stati erogati nel corso dell’ultima stagione irrigua dalla diga di Montedoglio verso tredici aziende agricole poste lungo il torrente Esse in Valdichiana, ancora non raggiunte dalla rete di distribuzione, ma potenzialmente irrigabili per la presenza dell’adduzione realizzata da EAUT. Il servizio è stato possibile in virtù di un’iniziativa sviluppata e concretizzata da EAUT nell’estate del 2022 che, utilizzando il reticolo idrografico esistente, ha permesso di portare la risorsa idrica fino al torrente Esse per mantenerne una portata sempre capace di rispondere ai bisogni di attingimento correlati a un territorio di circa 130 ettari.



OTTOBRE

Affidati i lavori per terminare ripristino e rimessa in sicurezza della strada Francescana.

Volgono verso la conclusione gli interventi di ripristino e rimessa in sicurezza del tracciato stradale denominato Francescana posto in fregio (e a una quota superiore) al perimetro individuato dal massimo livello di invaso della diga di Casanuova sul fiume Chiascio. L’importo totale dei lavori correlati agli interventi per l’ultimo tratto è di 222.983,18 € che permetteranno la piena riapertura della strada che, costeggiando l’invaso per circa 7 km, collega località Barcaccia nel Comune di Valfabbrica a località Biscina nel Comune di Gubbio.



Completati i lavori per l’adduzione primaria da Montedoglio a Chiusi

Un importante traguardo raggiunto nei tempi progettati e prestabiliti. Il progetto, presentato nel mese di dicembre 2023, ha trovato concretizzazione con la posa in opera delle condotte in acciaio che permettono di collegare la vasca di compenso 44, in derivazione dall’adduzione dalla diga di Montedoglio, all’impianto di potabilizzazione di Chiusi ampliando le aree della Valdichiana dove sarà possibile fare affidamento sulle acque dell’invaso tiberino per i diversi usi. La conclusione dei lavori è stata presentata nel corso di una conferenza pubblica dal titolo “L’acqua di Montedoglio: benefici per il Comune di Chiusi e prospettive per la Valdichiana senese”.

05 EAUT bilancio2024

Il Presidente della Regione Toscana Eugenio Giani e  il Sindaco della città di Chiusi Gianluca Sonnini in occasione della conferenza pubblica dal titolo: “L’acqua di Montedoglio: benefici per il Comune di Chiusi e prospettive per la Valdichiana senese”.



NOVEMBRE

Ottimi risultati dall’analisi dei dati sulla stabilizzazione dell’invaso della diga di Casanuova

L’invaso è sottoposto al collaudo tecnico-speciale orientato all’accertamento delle condizioni di sicurezza per testare l’affidabilità, la sicurezza, la tenuta dello sbarramento e l’efficacia dell’intervento di stabilizzazione del versante in destra idrografica del bacino, in vista dell’entrata in servizio “limitato” della diga a quota 305 m.s.l.m. In quest’ottica, EAUT si appresta a richiedere il nulla-osta alla Direzione Generale per le Dighe per procedere a al prossimo nuovo ciclo di carico per innalzare il livello dell’acqua fino a 300 m.s.l.m.



Positivi esiti dalla ventiseiesima visita di collaudo alla diga di Montedoglio.

Si è svolta con esiti positivi la nuova visita della Commissione di Collaudo Tecnico-Speciale alla diga di Montedoglio. La valutazione tecnico-funzionale effettuata per l’accertamento delle condizioni di sicurezza durante i cicli di invasi sperimentali e di correlati svasi ha giudicato regolare il comportamento delle opere di sbarramento alle quote autorizzate e raggiunte secondo le previsioni, rinnovando il giudizio favorevole sul comportamento delle ripristinate strutture cementizie dello scarico di superficie. Confermata l’autorizzazione al raggiungimento della quota di massima regolazione fissata a 393,60 m.s.l.m. che renderà così possibile il collaudo tecnico-speciale della diga.



DICEMBRE

Rinnovata la convenzione tra EAUT e Nuove Acque per l’erogazione di acqua idropotabile.

L’accordo, di durata quinquennale fino al 31 maggio 2029, stabilisce termini e modalità con cui EAUT renderà disponibile in modo continuativo una quantità di acqua grezza per soddisfare le esigenze di approvvigionamento dei Comuni situati nei territori serviti da Nuove Acque. Quest’ultima società dovrà corrispondere un corrispettivo comprensivo del contributo per le spese di gestione, accumulo, conservazione, oneri di concessione e trasporto acqua su opere progettate e gestite dallo stesso EAUT in applicazione di quanto stabilito dalle Deliberazioni dell’Agenzia nazionale competente ARERA.

06 EAUT bilancio2024

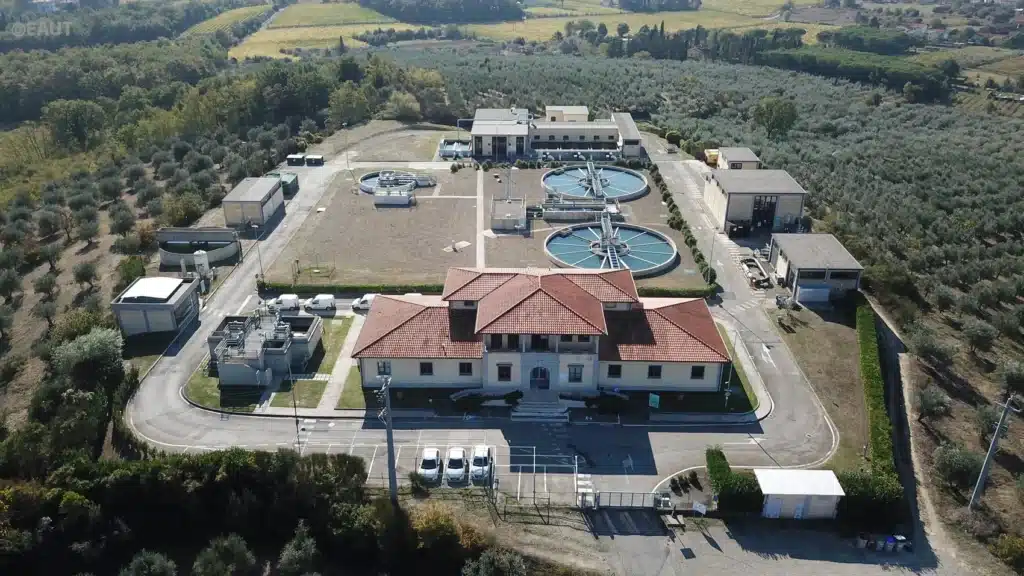

Impianto di potabilizzazione di Poggio Cuculo – Foto di Nuove Acque SpA.
